送电成功!省市级百亿项目建设踏上“快车道”

来源:闽南网 2025-09-02 21:02 http://www.mnw.cn/

  闽南网9月2日讯(通讯员 陶诗薇 黄智聪 闽南网记者 张恩培)8月29日,福建中沙古雷乙烯项目专用变电站顺利完成送电!该变电站是福建省规模最大的全户内变电站,其供电能力相当于同时为60万台1.5匹空调供电。这一关键节点的达成,为项目全面试车和投产运行奠定了坚实的能源保障基础。

  该项目位于全国七大石化产业基地之一的福建漳州古雷石化基地。是推动高质量共建“一带一路”倡议与沙特“2030愿景”对接的重要实践,对于福建省乃至中国东南沿海地区的石化产业格局具有重大影响。

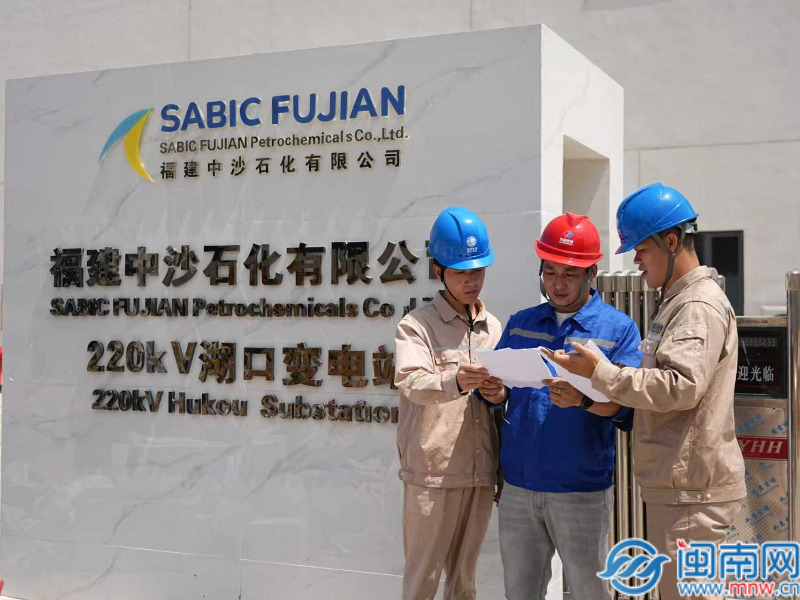

  8月8日,国网漳州供电公司组织各专业部门到古雷港中沙石化有限公司220kv湖口变电站开展涉网验收工作。(黄智聪)

“项目长”领航再提速 助力重点项目建设

  2024年2月,中沙古雷乙烯项目主体工程全面动工。谈及项目动工初期的考量,福建中沙石化有限公司电气负责人介绍说,“项目投运后,年用电量预计高达22.1亿千瓦时,相当于一个约30万人口的中小型城市全年的用电总量。”考虑到项目的用电容量与实际需求,中沙石化公司决定投建220千伏湖口变电站。因此,湖口变电站的建成及送电就成为推动项目顺利推进和区域电网稳定运行的当务之急。

  面对项目建设迫切的用电需求,国网漳州供电公司第一时间将其纳入重大项目“快接电”保障范畴,通过“1+1+N”创新服务机制,即组建由1名项目长、1名客户经理和多名专业人员作为技术保障的业扩服务团队,保障项目各环节高效推进。“项目长”作为项目推进过程中的核心枢纽,肩负统筹协调各方资源,对关键问题快速决策拍板的重任,由该公司领导班子成员亲自担任。客户经理则全程跟踪项目进度,紧密对接企业需求,确保信息畅通无阻。与此同时,多专业技术人员组成的保障团队,集中精力攻克变电站接入方案、施工过程监督以及送电调试方案等技术难题。

  “服务好不好要由客户说的算!我们从以往的工作中总结出用户办理业扩申请过程中的痛点难点问题,针对性的优化形成该服务机制,着力破解项目推进过程中层层汇报、来回沟通等问题,为项目加速建设扫清障碍,真正让用户‘快用电,用好电’。”国网漳州供电公司营销部客户经理廖陈敏说道。“这也是我们‘内转外不转’服务理念的生动体现,客户从申请受理、供电方案答复、工程实施到最终装表接电,所有环节均由我们内部专业团队高效流转完成,客户完全不需要操心,到关键节点时,我们也会及时通知,同时客户也可随时通过‘掌上办电’App查看进度,极大地提升客户办电体验。”

专业支撑严控隐患 提前送电赢取先机

  一份好的供电方案往往能让工作事半功倍。国网漳州供电公司创新实施全链条协同机制,高效打通规划、审批、设计、施工等各项环节,为中沙石化公司量身定制220千伏湖口变电站双电源供电方案。该方案充分利用现有电力管廊敷设电缆,并依托已建的220千伏油田变和前田变,分别扩建一个出线间隔,形成双电源供电架构,既保证了供电可靠性,也能最大限度的缩短建设周期。

  “对我们来说,湖口变的建设是一个不小的挑战,供电公司的专业和高效,真是帮了大忙!”福建中沙石化有限公司电气负责人由衷地赞叹道,“供电公司变电专业人员发挥专业优势,全程跟踪指导,深度参与设备安装、系统调试等关键环节,严格把控工程质量,为变电站建设保驾护航。”

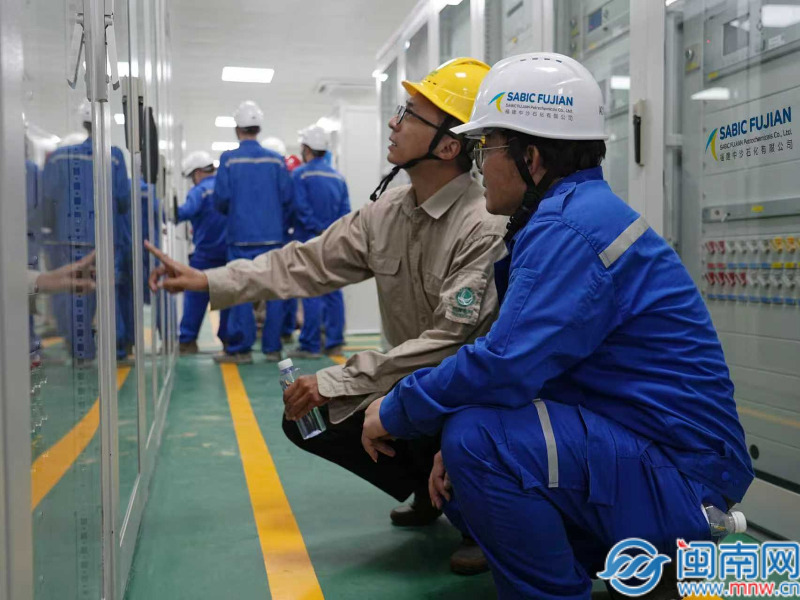

  8月8日,国网漳州供电公司组织各专业部门到古雷港中沙石化有限公司220kv湖口变电站开展涉网验收工作。(黄智聪)

  然而,湖口变电站的建设过程并非一帆风顺。变电站施工期间恰逢高考保电、夏季用电高峰和台风季,原定的施工计划多次被打乱。面对这一复杂局面,国网漳州供电公司主动作为,积极与中沙石化公司方沟通协调,果断采取“错峰施工”策略,避开用电高峰时段和极端恶劣天气,抢抓一切可施工的窗口期加紧作业,最大程度地减少外部环境因素对工期的冲击。同时,供电公司于今年7月通过绿色通道提前完成变电站扩建及线路送出通道建设,为湖口变“快送电”提供了坚实保障。

  施工完成后,为确保送电万无一失,国网漳州供电公司组织计量、调控、通信等专业骨干组成验收团队,赶赴现场对湖口变电站开展涉网验收。“验收过程中,我们发现了一个隐患,变电站内典型操作票不完善,与关键调度指令不匹配,存在误操作导致全站停电的风险!所以,我们举一反三,立刻现场指导中沙石化运行人员对其他站内典型操作场景的操作票进行排查,确保现场指令操作与调度指令一致,彻底扫除这颗‘雷’,为变电站后续安全稳定运行上了道牢靠保险!”该公司调控专业验收人员王殷林说道。最终,该项目送电比原计划提前了近1个月!这宝贵的1个月,不仅为中沙石化公司化工设备的系统调试与运行磨合赢得了关键窗口期,还为项目2026年按期投产提供了关键支撑。

  据了解,该项目预计2026年全面建成投产。届时不仅能带动上下游近2000亿元投资规模,更能每年生产最高可达180万吨乙烯,提高国内高端化学品供应能力,有效降低我国高端化工产品对外依存度,对稳定产业链、供应链具有重要战略意义。

责任编辑:李晓灵
相关阅读:
新闻 娱乐 福建 泉州 漳州 厦门
猜你喜欢:
已有0条评论
频道推荐
  • 玉溪市人大常委会通过一批人事任免名单
  • 怒江州发布州管干部任前公示公告
  • 岛内无薪假人数再创新高 台网友直言实际情
  • 新闻推荐
    @所有人 多项民生礼包加速落地快来查收 三峡大坝变形?专家:又有人在恶意炒作 北京新一波疫情为什么没出现死亡病例? 戴口罩、一米线 疫情改变了哪些习惯? 呼伦贝尔现幻日奇观 彩虹光带环绕太阳
    视觉焦点
    石狮:秋风起,紫菜香 石狮:秋风起,紫菜香
    石狮环湾生态公园内粉黛乱子草盛放 石狮环湾生态公园内粉黛乱子草盛放
    精彩视频
    致敬医师节
    致敬医师节
    (视频)晋江深沪开渔
    (视频)晋江深沪开渔
    专题推荐
    世遗泉州
    世遗泉州

    挖掘泉州的乡村之美、名桥之美、名山之美、饮食之美,让时代记忆在城市更新中重焕荣光

    新质生产力在泉州
    何以中国·向海泉州

    48小时点击排行榜
    苗族古歌属于以下哪种非遗形式?蚂蚁新村 赵龙专题调研“两通工程”和物流降本增效 花样迎开学 福州开学第一天仪式感满满 武平:开学第一课“搬”进博物馆 武平:开学第一课“搬”进博物馆 时隔36年,闽将再夺羽毛球世锦赛女双金牌 累计发送旅客3080万人次!2025年福建铁路 中共辽宁省委关于追授韩铁强同志“辽宁省
