8月19日,莆田湄洲湾东吴港区,海风裹挟着暑气吹过繁忙的施工现场。烈日下,洒水车缓缓驶过进行降尘作业,19台大型冲孔桩机轮番砸向地基,发出沉闷而有节奏的轰鸣声。

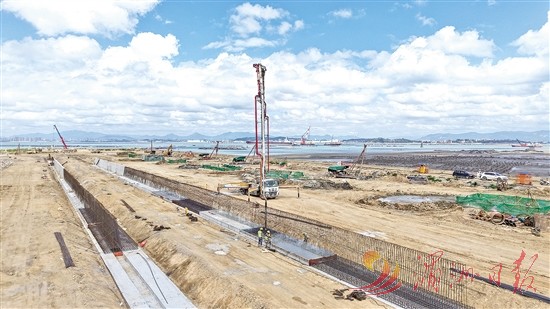

图为码头堆场建设有序推进,上方将建起条形煤棚。全媒体记者 杨洲 摄

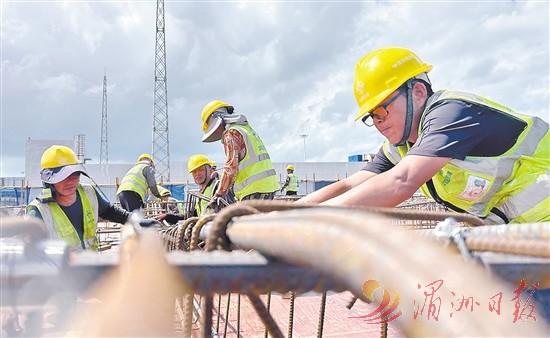

图为工人在绑扎钢筋。全媒体记者 蔡晨晖 摄
这里是国投湄洲湾煤炭码头二期2号堆场工程的建设一线。就在当天,项目关键单体——9号变电所顺利完成主体结构封顶;不远处的转运站承台施工正紧锣密鼓展开,工人们头戴安全帽,弯腰绑扎钢筋。
“你现在看到的这块地,红线范围有11.49万平方米,相当于16个标准足球场大。”中交四航局项目工程技术部经理梁旭铭指着眼前的开阔场地介绍道。该堆场工程总投资超5亿元,设计年煤炭运量280万吨。
在堆场上方,即将建起莆田首座巨型条形煤棚。“这就好比给煤炭盖一座‘保鲜大棚’,中间没有一根立柱,全靠大跨度的钢结构网架撑起来。”梁旭铭说。
据了解,这座条形煤棚建筑面积达5万平方米,堆存容量22万吨,建成后不仅能有效抵御海风吹刮和雨水淋蚀,大幅减少煤尘逸散,还能保持入炉煤炭的低含水量,直接提升电厂的燃烧效率,兼具较高的环保与实用价值。
国投湄洲湾港口有限公司工程部工程主管吴良清现场展开图纸补充道:“自2月28日取得施工许可证开工以来,我们倒排工期、高效推进。目前,场地土石方卸载与强夯整平已全部完成,全面转入变电所、转运站主体结构以及条形煤棚、防风网、栈桥的桩基施工阶段。”
在现场一侧,数堆沉重的石块被高高垒起。“我们正在进行桩基静载检测,单点加压荷载最大达1000吨,实时数据直接上传,确保地基承载力万无一失。”技术人员说。眼下,现场实行24小时连续作业,投入各类吊车、挖掘机、铲车及百余名施工人员。
作为现代化一类口岸专业煤炭码头,国投湄洲湾煤炭码头是“北煤南运”“外煤内运”的重要枢纽。码头一旁是国投湄洲湾第三发电厂,正在新建2×660兆瓦超超临界高效燃煤机组。码头堆场投用后,将更加便捷地为电厂供应煤炭。
“我们通过科学统筹,抢抓工期,将堆载预压环节提前近一个月完成。”中交四航局项目经理林超峰表示,按计划,今年10月斗轮堆取料机将进场安装,明年2月份具备向电厂供煤的条件,明年4月份整个工程全面竣工。
新闻链接
国投湄洲湾煤炭码头二期2号堆场建成后,将与已建成的1号、3号堆场实现互联互通、协同运行。届时,码头将形成静态堆存能力267万吨、实际年吞吐量2300万吨的东南沿海枢纽型专业化煤炭储运基地,立足福建,辐射赣、浙等省份,提升区域能源安全保障能力。
□全媒体记者蔡晨晖陈可而
